根据葛店经开区城建计划,我中心即将启动葛店开发区水环境综合治理项目人民东路南侧(陶塘大道-武汉砼安绿建科技公司段)新建雨水管涵工程建设工作。该段雨水管涵工程施工将采用明挖施工工艺,分阶段节点进行。为保障社会车辆及行人安全,确保工程建设顺利进行,施工期间将分阶段实施交通管制,具体安排如下:

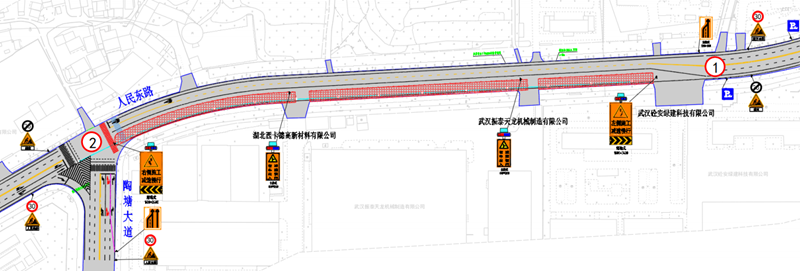

路段施工:2026年9月10日起,砼安绿建科技公司至西卡德高新材料公司南侧路段封闭施工;2026年10月1日起,西卡的高新材料公司至陶塘大道南侧路段封闭施工。详见附图。

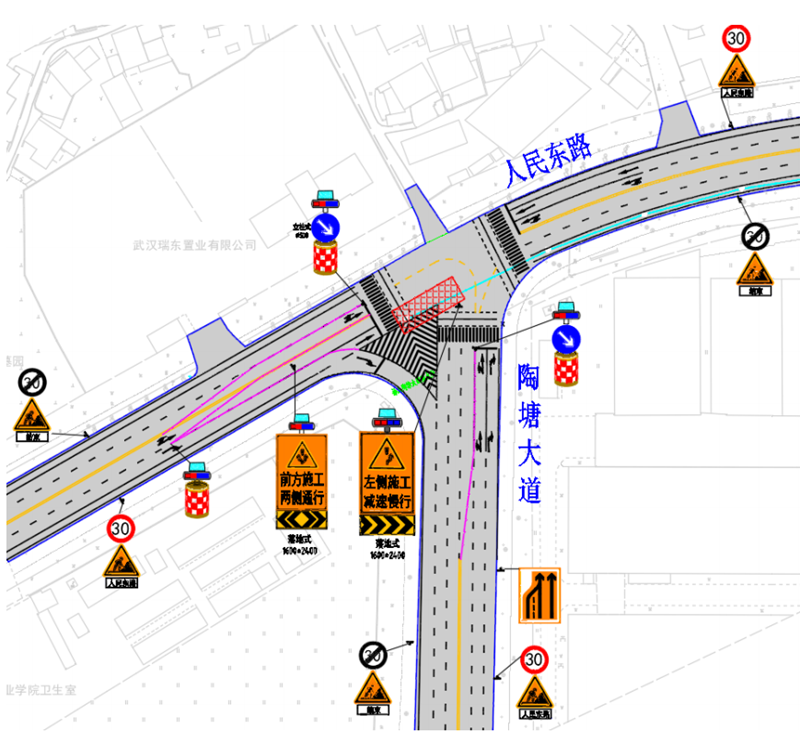

路口施工(一期):2026年10月15日起,陶塘大道与人民东路路口施工。详见附图。

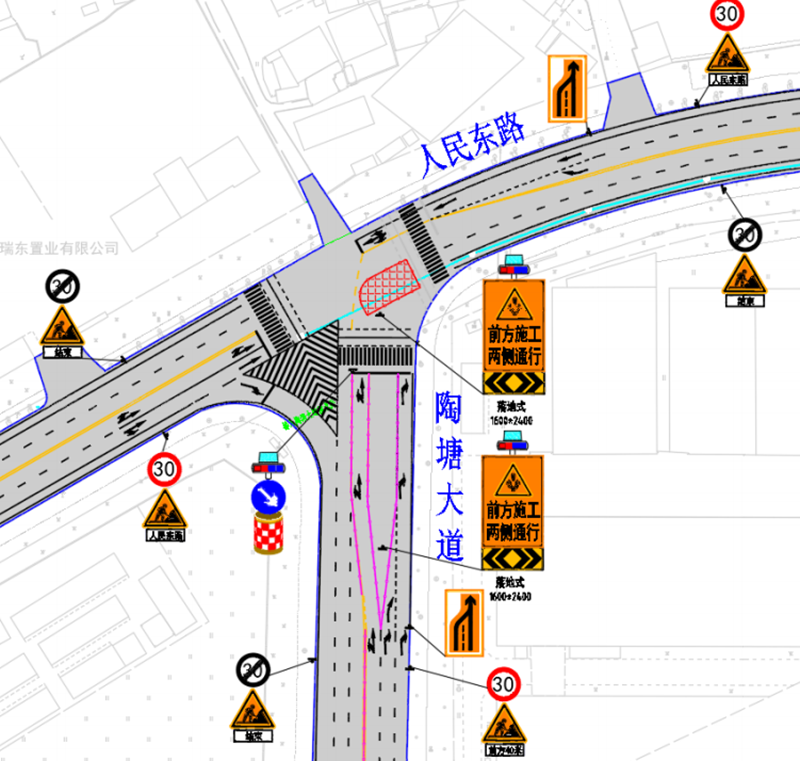

路口施工(二期):2026年11月10日起,陶塘大道与人民东路路口施工。详见附图。
施工期间,我们将尽最大努力确保道路通行顺畅,但仍可能给您的出行带来不便,请您提前规划好出行路线,注意交通标识。本项目预计于2026年11月30日前全部竣工。
感谢您对葛店开发区城市建设的理解与支持,由此给您带来的不便,敬请谅解。
路段施工:
1、路段调整为双向2车道,重新施划标线;
2、路段公交车站向东侧迁移50米,迁移出施工区域。
3、南侧两处企业出入口倒边施工,保证车辆正常进出,并设置‘有车出入’‘减速慢行’警告标志,出入口两侧采用通透式围挡。
4、路段提前设置限速30km/h标志,驶离施工区域解除限速。
5、设置相应施工警告标志、爆闪灯等交安设施。

路口施工一期:
1、路段施工完毕后,进行路口施工,打围长度14.5米,打围宽度7.5米,采用通透式围挡;
2、东进口在路口处压缩为双向两车道,并在路口处施划待行区,施划左转路口导向线;
3、南进口采用水马压缩车道,并借用对向1股车道作为进口车道;
4、提前设置限速30km/h标志,驶离施工区域解除限速。并设置相应施工警告标志、爆闪灯等交安设施。

路口施工二期
1、施工路口西侧半幅道路,打围长度20米,打围宽度7.5米,采用通透式围挡;
2、西进口提前采用水马压缩车道,借用1股对向车道作为进口车道;
3、南进口采用水马压缩车道,进口道调整为2股车道;
4、路口施划导向车道线;
5、提前设置限速30km/h标志,驶离施工区域解除限速。并设置相应施工警告标志、爆闪灯等交安设施。

道路沿线施工期间,我中心将监督施工单位做好车辆和行人标识标牌指引、安全防护措施、交通信号灯及现场指挥人员疏导指挥,确保通行安全。
鄂州葛店经济技术开发区
城市规划和工程建设服务中心
2026年9月2日
|
